赢得值法的四个评价指标:
(1)费用偏差=已完工作预算费用-已完工作实际费。当费用偏差为负值时,即表示项目运行超出预算费用。当费用偏差为正值时,表示项目运行节支,实际费用没有超出预算费用。
(2)进度偏差=已完工作预算费用-计划工作预算费用。当进度偏差为负值时,表示进度延误,即实际进度落后于计划进度。当进度偏差为正值时,表示进度提前,即实际进度快于计划进度。
(3)费用绩效指数=已完工作预算费用÷已完工作实际费用。当费用绩效指数<1时,表示超支,即实际费用高于预算费用;当费用绩效指数>1时,表示节支,即实际费用低于预算费用。
(4)进度绩效指数=已完工作预算费用÷计划工作预算费用。当进度绩效指数<1时,表示进度延误,即实际进度比计划进度慢;当进度绩效指数>1时,表示进度提前,即实际进度比计划进度快。

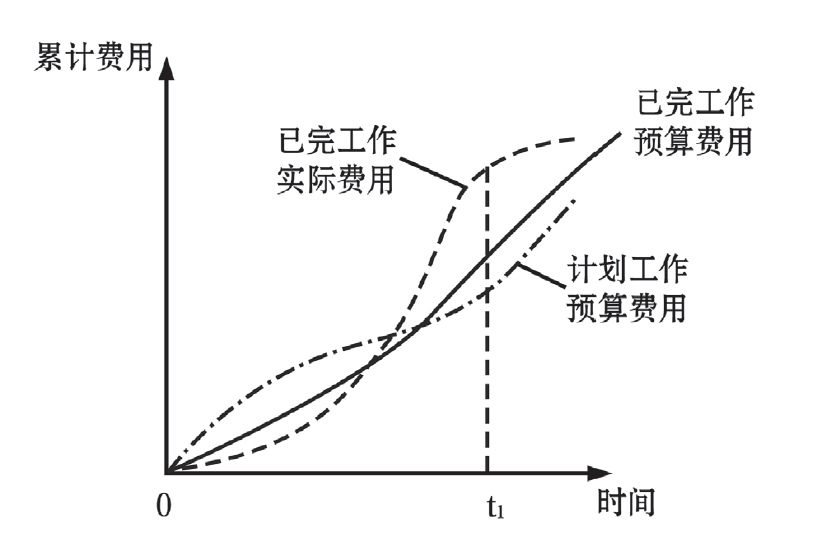

由于4个选项中仅涉及费用是否节约,进度是否拖延,所以四个评价指标中只需计算(2)和(3)。根据上述公式,结合下图,可知:

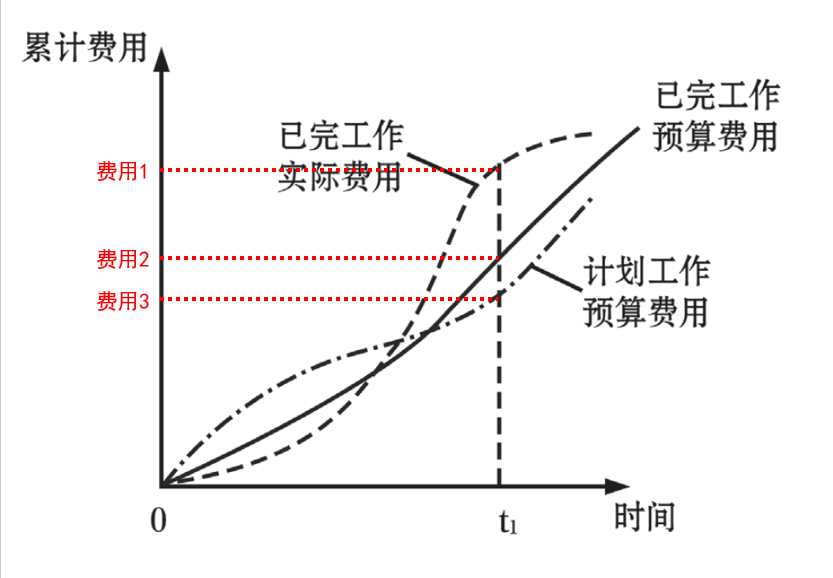

进度偏差=费用2-费用3,结果为正值,所以进度超前。
费用绩效指数=费用2÷费用1,结果<1,所以费用超支。
